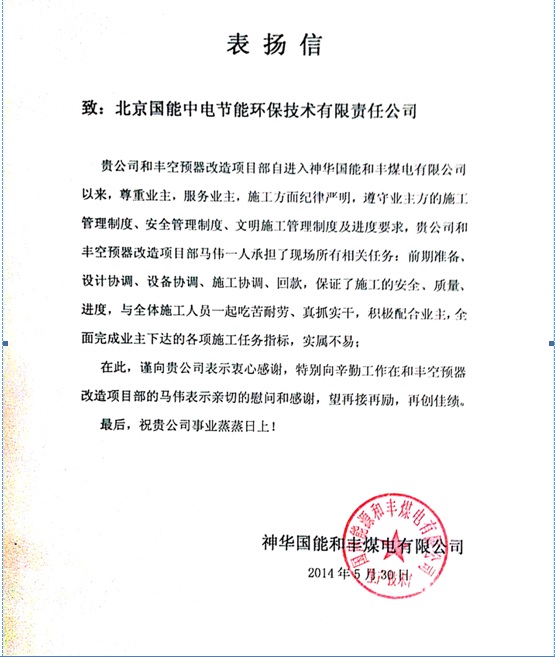

和豐空預器EPC改造項目搶工期保質量贏業主贊譽
發布時間:2014-05-30┆
來源:國能中電
和豐空預器項目是我公司EPC工程中最偏遠的項目,單機合同工期45天,2#機組空預器改造工程自開工以來,克服了施工作業面狹窄、現場交叉作業施工等不利因素,在5月16日施工單位人力資源全部到場后,便掀起了緊張的施工浪潮。

現場原件盒安裝
在項目部、施工單位的共同努力下,元件拆除、安裝工作僅用10天便順利完成,5月31日安裝驗收完畢標志著2#機組改造工程打贏了第一場攻堅戰。截至6月10日逐步完成吹灰系統及冷態調試,2#機組從進場到冷態調試實際用時25天,至此圓滿完成了業主要求的工期任務。現2#機組正在進行啟動后沖轉、甩負荷等一系列試驗,至此我方保質保量的完成了業主交予的工作,贏得了業主的一致贊譽。
